后坪:山地风电建设提速 冲刺节点目标
发布时间:2026-01-26 信息来源:字体: 【

1月24日,后坪乡后兴村,在重庆华电酉阳龙洞湾风电项目建设现场,第二批次风机吊装正酣,塔筒起吊、叶片运输同步推进,建设者们抢工期、赶进度,力争春节前再完成1台风机吊装,为6月30日实现全面竣工目标奠定坚实基础。

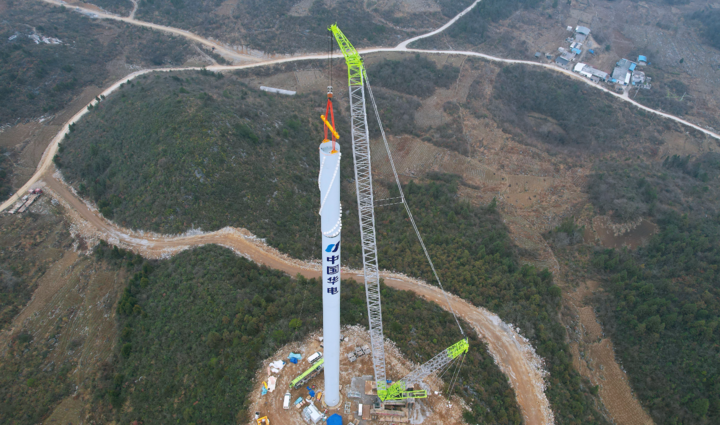

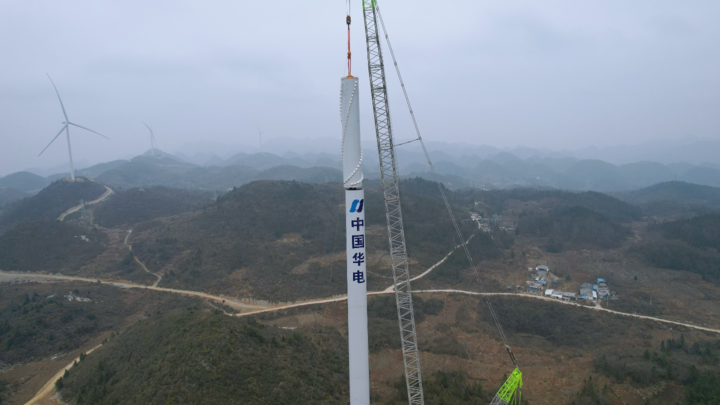

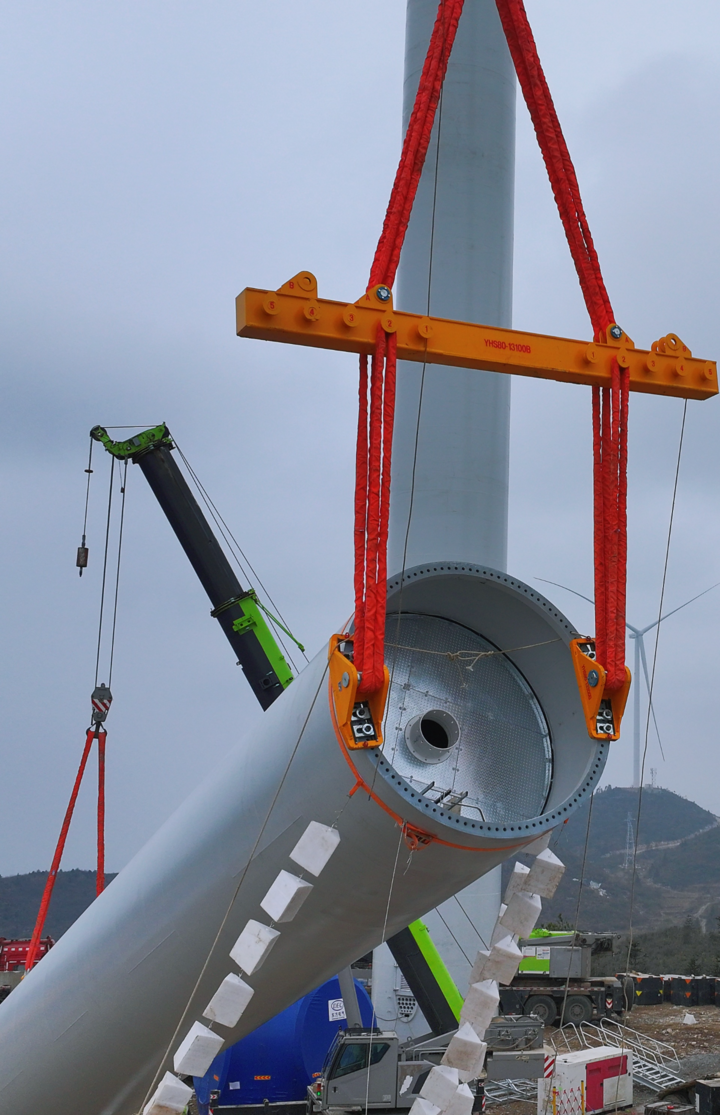

在现场,巨型起重机舒展长臂,将数十米高的塔筒精准对接至风机基础,施工人员身着安全装备,在高空进行螺栓紧固作业,严格遵循塔筒与机舱连续安装、接地连接同步实施的规范要求。经过近两小时的施工,成功完成塔筒吊装。

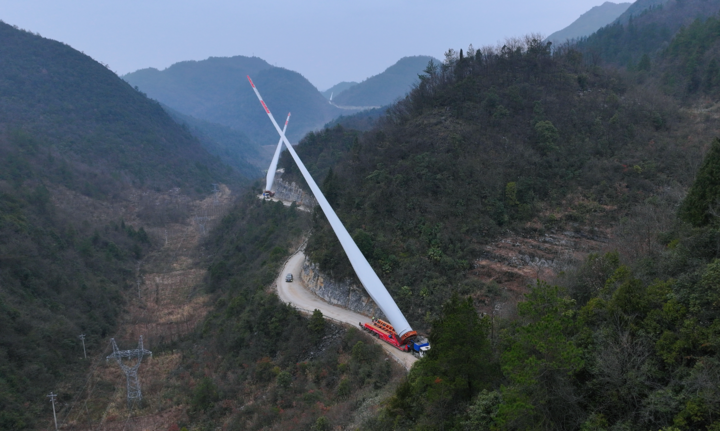

与此同时,另一支运输车队正沿着新开挖的山路缓慢前行,每片近100米的风机叶片被特制支架固定,在弯道处通过专业调度谨慎转向,平稳运往吊装平台。为后续叶片吊装做准备。据了解,重庆华电酉阳龙洞湾68.75MW风电项目位于酉阳后坪乡、丁市镇境内,项目核准装机容量68.75MW,建设内容包括11台风力发电机组及其附属设施、35kV集电线路建设等。


“今天现场正在开展第二批次风机的吊装,塔筒机舱吊装叶片运输,然后下一步计划是年前力争再完成一次1台风机的吊装。”华电重庆新能源公司项目经理胡永华介绍,重庆华电酉阳龙洞湾项目于去年8月现场开工建设,截至目前,现场已完成道路开挖10条、平台开挖9个、风机基础浇筑7基,首批次风机已吊装完成并网发电。

项目建成投用后,将带动周边就业增收,同时助力节能减排,为渝东南乡村振兴注入绿色动能。(石嘉黎 段成军)
